热门关键词: 土工布图片  土工膜图片  膨润土防水毯

调节池池底防渗施工工序及碾压方法

返回列表 来源:土工膜土工布供应商 浏览: 发布日期:2022-10-18 10:11:59【

调节池池底防渗主要施工内容包括:池区土方开挖、围封回填、改性砂质粉土防渗层、土工布铺设、HDPE膜铺设、原土回填、生态连锁砌块安装。

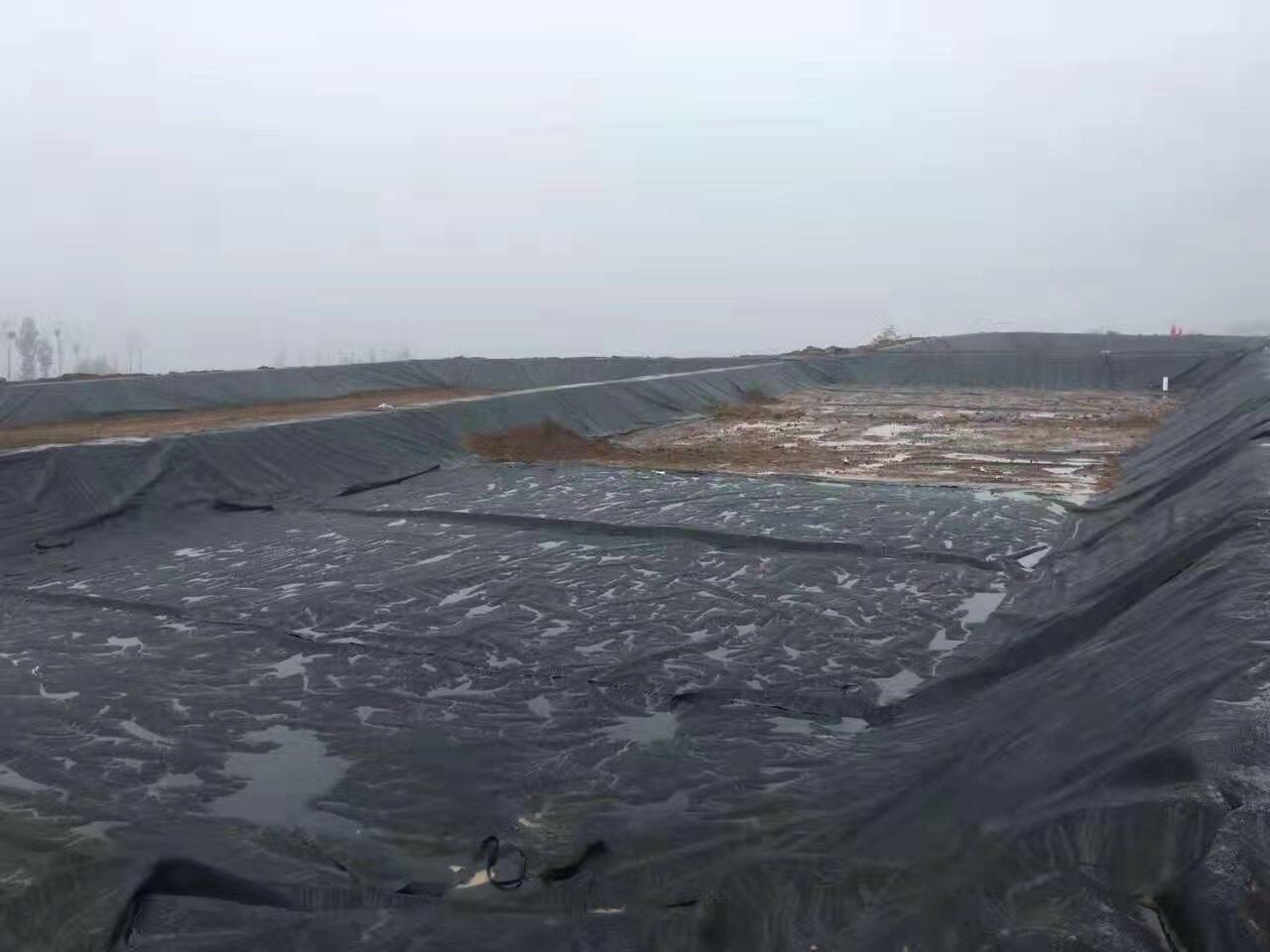

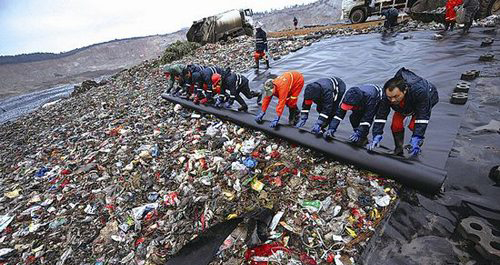

调节池池底防渗施工工序如下:基底处理→1m厚改性砂质粉土防渗层摊铺碾压→底层长丝无纺土工布铺设→HDPE膜铺设焊接→上层长丝无纺土工布铺设→0.8m厚中细砂保护层摊铺碾压→护底生态联锁砌块铺砌调节池池底防渗施工需土方开挖,机械开挖至距基底高程20cm时,为避免扰动原基采用人工清基。开完至设计高程后,经推土机整平,控制高程高于设计开挖底高程50mm左右,使用22T振动碾碾压,压实后无粘性土相对密度不低于0.65,粘性土压实度不低于94%,地基承载力不小于120kPa。


根据设计要求,部分区域需采用改性中细砂回填,待改性中细砂回填至调节池池底防渗施工高程后,进行压实度检验,地基承载力不小于200kPa。

改性土拌和采用厂拌法。用于拌制改性土的土料为本工程开挖土方中经检测合格的砂质粉土,采用WCB800型改性土拌合系统将砂质粉土与42.5硅酸盐水泥拌合均匀,不合格的改性土半制品不得用于工程填筑施工。拌合完成的改性土,及时运至摊铺现场,以保证改性土的性能。改性土采用密封自卸车运输至填筑工作面,防止遗撒、扬尘,并减少运输环节含水量损失。

改性土填筑由基坑最低处开始填筑,由低到高分层分区域水平铺筑、整平、碾压施工。改性土的铺设在基础处理达到设计要求的压实度后进行。拌合合格的改性土料用自卸汽车运输至填筑作业面,采用“进占法”进行卸料,用推土机将土料推平,推平厚度保持在碾压试验确定的虚铺厚度(±2cm)。

为保证改性土的性能,填筑完一个碾压区域后,立即进行碾压。碾压采用22t平面振动碾碾压,碾压速度控制在2km/h范围内,采用前进振动后退静压的碾压方式。具体碾压方法及各项碾压参数均按照碾压试验所得参数控制。碾压层间需根据天气和层面干燥情况,洒水湿润。碾压作业要做到无偏压、无死角、无松散等现象。

易漏压或机械碾压不到的区域,由人工采用蛙夯或冲击夯等小型设备夯实,夯迹双向套压,夯压夯1/3,行压行1/3,夯夯相连,不漏夯。碾压结束后,用环刀法取样检测压实度,符合设计要求后方可进行下一层的填筑。



  • 首页
  • 电话
  • QQ
  • 联系
