欢迎您进入山东领翔新材料有限公司

热门关键词: 土工布图片  土工膜图片  膨润土防水毯

当前位置网站首页 > 公司动态 > 公司动态 >

土工膜焊接看楔焊机和双轨热熔焊机如何各显神

返回列表 来源:土工膜土工布供应商 浏览: 发布日期:2019-03-02 10:37:56【

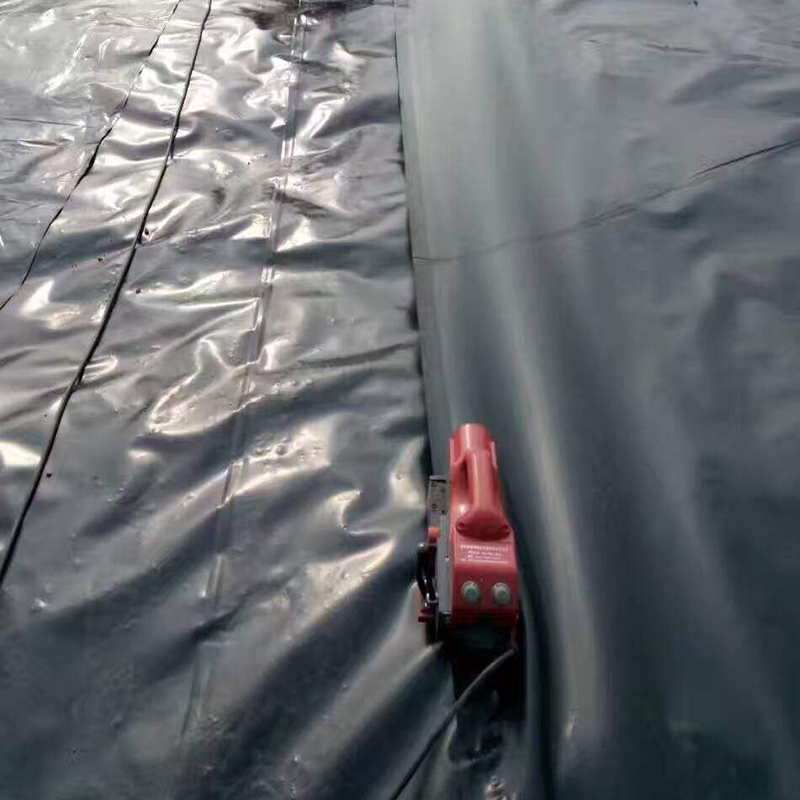

复合土工膜与基础及支持层之间应压平贴紧,避免架空,清除气泡,以保证安全。复合土工膜的接头施工前应先作工艺试验,进行焊接设备的比较、焊接温度、焊接速度以及施工工艺等试验。防渗膜的焊接使用楔焊机,采用双轨热熔焊接。楔焊机无法焊接的部位,应采用挤出式热熔焊机,配以与原材料同质的焊条,形成堆焊的单焊缝。焊缝要求整齐、美观、不得有滑焊、跳走现象。在遇上土工膜长度不够时,需要长向拼接,应先把横向焊缝焊好,再焊纵缝,横向焊缝相距大于500mm应成T字型,不得十字交叉。焊膜时不许压出死折,铺设土工膜时,根据当地气温变化幅度和土工膜性能要求,预留出温度变化引起的伸缩变形量。土工布采用缝接,接合宽度不小于10cm。
根据工程经验及初步设计阶段的成果,本工程采用全库铺设复合土工膜防渗方案。库底及边坡防渗复合土工膜选用两布一膜,其中PE膜厚0.5mm,上、下层土工布为300g/m2,库底复合土工膜上铺土压重厚0.8m。库内边坡复合土工膜上设干砌石和碎石防护层,下设150mm中粗砂垫层,其中171.30m以上干砌块石厚度为25cm,以下厚度为50cm。复合土工膜铺设前,应通过排气沟槽开挖的验收、完成库底及坡面的清理整平工作。铺设面上应清除一切树根、杂草和尖石,保证铺设砂砾石垫层面平整,不允许出现凸出及凹陷的部位,并应碾压密实。排除铺设工作范围内的所有积水。
水库库底全部铺设土工膜,伴随着地下水的上升侵入,土体孔隙中的空气会产生进一步的压缩,若不能及时有效排出气体,土工膜就会有被顶穿的危险,设计采用排水排气盲沟、逆止阀及压重组合措施。库底、坝坡复合土工膜下均铺设厚度为150mm的中粗砂垫层,排水排气盲沟间距按约50m布置,盲沟尺寸为30*30cm,盲沟内布置一条φ10cm的软式透水管,管周回填粗砂,粗砂外包一层300g/m2的短丝土工布。库盘水平铺塑膜上设计覆土厚度0.8m,覆土表层采用5~10T平碾碾压2遍。复合土工膜完成拼接和铺设后,应及时回填覆盖,当回填的覆盖层层厚大于50cm时,才能允许采用轻型碾压实,不得使用重型或震动碾压实。
土工膜焊接看楔焊机和双轨热熔焊机如何各显神通
  • 首页
  • 电话
  • QQ
  • 联系
