欢迎您进入山东领翔新材料有限公司

热门关键词: 土工布图片  土工膜图片  膨润土防水毯

当前位置网站首页 > 公司动态 > 公司动态 >

尾矿库土工合成材料铺设完工如何验收

返回列表 来源:土工膜土工布供应商 浏览: 发布日期:2019-09-17 09:04:40【

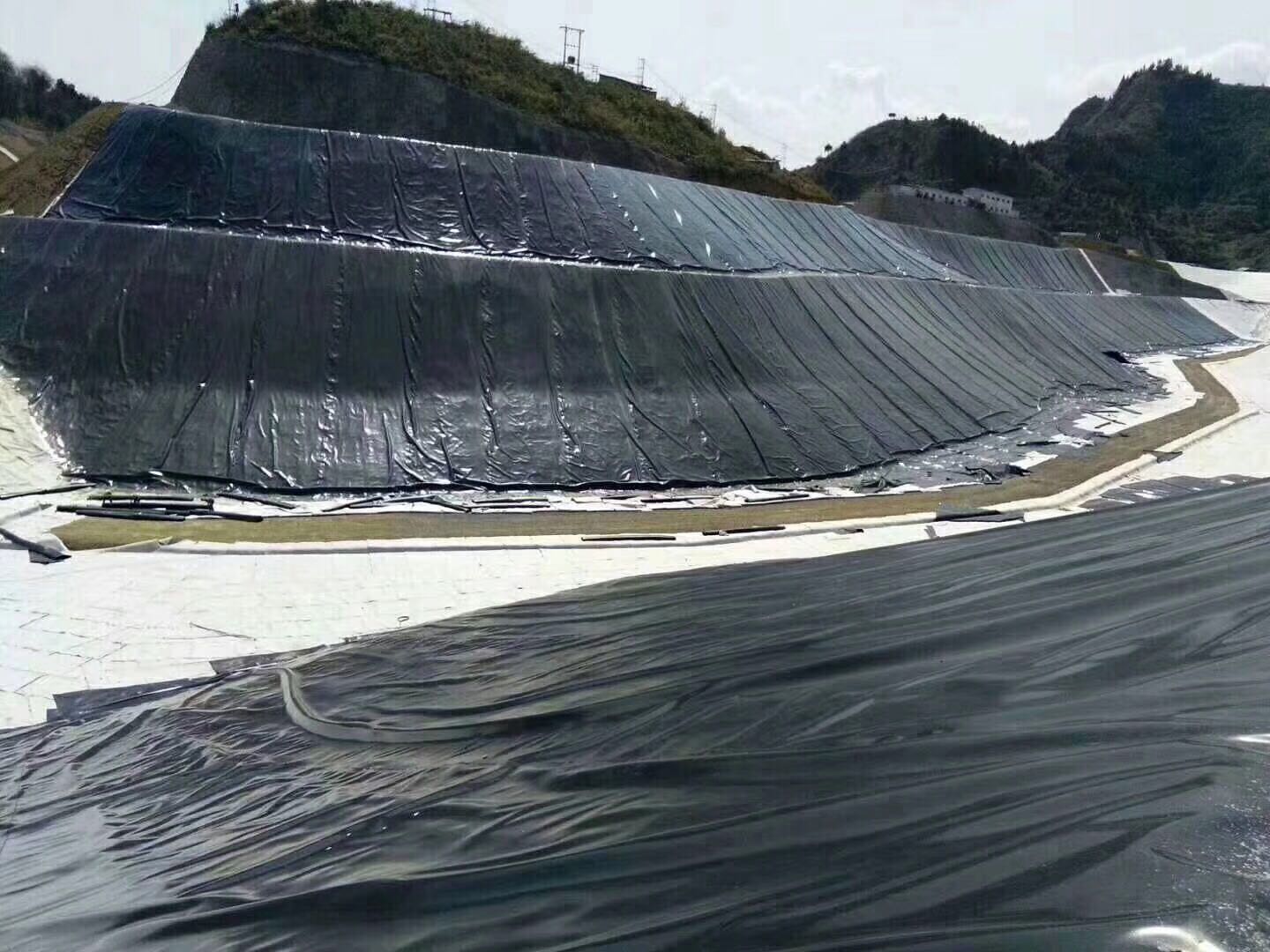

土工合成材料铺设主要包括复合土工无纺土工布的铺设施工。坝面黏土斜墙之间铺设复合土工膜12000m2,其规格为两布一膜(200g/m2/0.5mm/200g/m2)。在排水棱体与坝面间铺设土工布1400m2,规格为400g/m2。施工前完成材质检验及焊接试验。按技术要求对每批土工合成材料的断裂强度、断裂伸长率、顶破强度、撕破强度、剥离强度、渗透系数、耐静水压、厚度、单位面积质量等指标进行抽样检验,检测合格的产品方可用于施工。土工膜铺设力求平整,张拉不宜过紧,要略有松弛,保证其与土体的密贴、平服,并清除气泡,以适应变形,铺设时按设计要求焊接或搭接。同时,及时进行下一道工序,缩短土工膜暴露时间。
浆砌石施工主要涉及副坝、坝面排水沟等。砌筑采用坐浆法,在铺设灰浆前,将石料洒水湿润,不得残留积水,块石砌体灰缝厚度一般为20~30mm,砂浆饱满,较大空隙先用砂浆填塞后用碎石嵌实,不得采用先摆碎石块后塞砂浆或干填碎石块的方法。砌筑时砌体上下错缝并保持砌面平整,必须设置拉结石。拉结石应均匀分布、相互错开,一般每隔9.7m墙面至少设置一块。砌体采用水泥砂浆勾缝,保持块石砌合的自然接缝,力求美观、匀称、块石形状突出,表面平整。勾缝前先将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。当勾缝完成、砂浆初凝后,砌体表面刷洗干净,并洒水养护。砌体外露面需在砌筑后12~28h及时养护,保持外露面湿润,养护时间不少于14d。
尾矿库工程建设完成之后,需要有一个较长的试运行时间,达到安全无问题之后,才能组织验收。因此,尾矿库建设按期完工之后,不可能在短时间内进行验收。国家规定尾矿库试运行时间是3个月,而地方规定是3~6个月,以增加安全系数。试运行期间要观察是否有坝体渗漏、沉降、位移,观测数据是否达到高标准,能否做到安全使用等问题。工程验收前,需准备好峻工图纸,有关设计变更的说明和记录,试验、质量检验及测量成果,隐蔽工程的检查记录,竣工工程施工说明、清单,施工大事日志等。工程结束,投入使用。
尾矿库土工合成材料铺设完工如何验收
  • 首页
  • 电话
  • QQ
  • 联系
